폭염에 멈춘 건설현장, 비용은 누가 떠안을까요?

1. 여름이 길어졌다는 게 무슨 뜻인가요?
폭염은 이제 이변이 아니라 건설 공정의 상수예요.
기상청 「2025년 여름철 기후특성」에 따르면 전국 평균기온 25.7도는 평년보다 2.0도 높은 관측 이래 역대 1위였어요. 폭염일수는 28.1일로 평년보다 17.5일 많았고, 서울 열대야일수는 46일로 1908년 관측 이래 최다를 기록했어요.
문제는 단순히 '올해 더웠다'가 아니에요. 6월에 시작된 폭염이 9월까지 이어지는 패턴이 굳어지고 있어요. 여름 공정을 피해 일정을 짜려 해도, 피할 구간 자체가 줄고 있어요. 현장 관리자가 일정을 아무리 정교하게 짜도 폭염 리스크를 비켜 갈 수 없는 구조가 됐다는 뜻이에요.

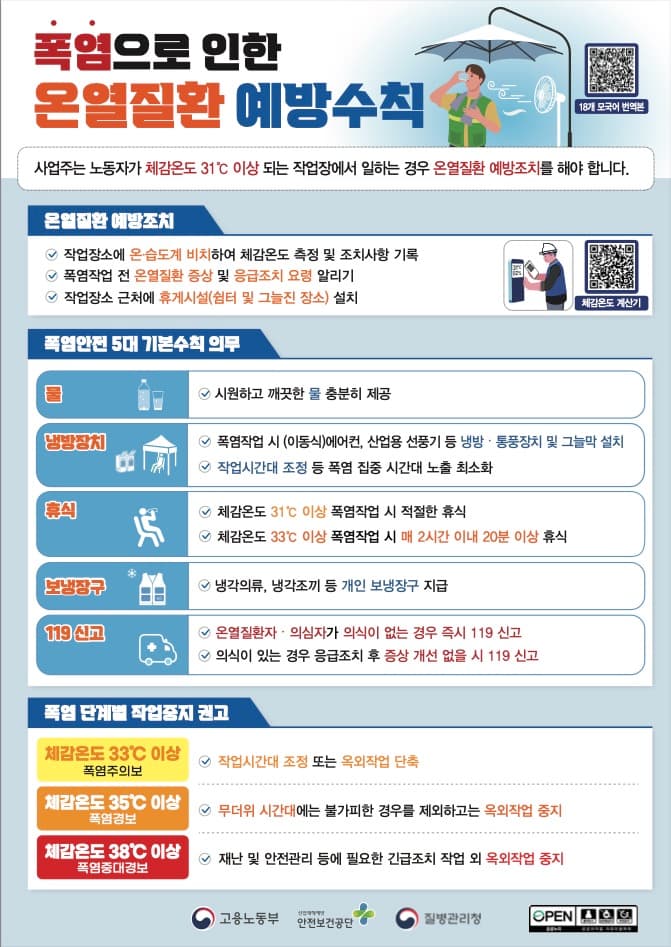

2. 33도면 쉬고, 38도면 멈춘다 — 규정이 바뀌었어요

2025년 7월 17일부터 「산업안전보건기준에 관한 규칙」 개정안이 시행됐어요. 폭염 시 휴식이 권고에서 의무로 바뀐 게 핵심이에요.
체감온도 | 조치 | 강제 여부 |
|---|---|---|
33도 이상 | 2시간마다 20분 이상 휴식 (또는 1시간마다 10분) | 의무 |
35도 이상 | 1시간마다 15분 휴식 | 권고 |
38도 이상 | 긴급 작업 외 옥외작업 중지 | 권고 |
작업 성질상 휴식 부여가 곤란하면 개인용 냉방장치·냉각 의류를 지급·착용하게 한 경우 예외를 인정해요. 원칙은 분명해요. 사람이 먼저예요. 이견을 달기 어렵죠.
다만 이 원칙이 현장의 계약 구조와 만나는 순간, 곧바로 비용 문제로 번져요. 폭염 작업중지 결정 하나가 지체상금과 고정비를 동시에 건드리기 때문이에요.
3. 멈추면 돈이 샌다 — 지체상금과 고정비 구조는 어떻게 되나요?
작업을 멈춘다고 지출이 멈추는 게 아니에요. 장비 임대료, 현장 사무소 유지비, 안전관리 인건비 같은 고정비는 공사를 쉬는 날에도 그대로 나가요. 한 대형 건설사 관계자의 말이 현장을 요약해요.
"폭염으로 작업을 멈추면 장비 임대료와 현장 유지비는 그대로 발생하고 공정도 연쇄적으로 밀린다. 공정을 맞추려면 작업이 가능한 날에 인력과 장비를 더 투입할 수밖에 없다."
여기에 지체상금이 붙어요. 준공기한을 넘기면 시공사는 계약금액에 요율과 지체일수를 곱한 금액을 물어야 해요. 국가계약 기준 공사 지체상금률은 1,000분의 0.5, 하루 0.05%예요.
계산은 단순해요.
계약금액 50억 원 공사에서 준공이 20일 밀리면,
지체상금 = 50억 × 0.05% × 20일 = 5,000만 원
폭염으로 며칠씩 작업이 끊기는 여름철에 20일 지연은 드문 수치가 아니에요. 폭염으로 공정 지연 시 추가비용은 지체상금에 그치지 않아요. 고정비는 계속 나가고, 공정을 만회하기 위해 야간·특근 인력을 추가 투입하면 그 비용도 고스란히 쌓여요. 근로자를 쉬게 할수록 시공사 장부의 숫자가 커지는 구조, 이게 폭염 딜레마의 실체예요.
4. 불가항력·지체상금 면제 제도, 왜 현장에서 겉도나요?
정부도 손을 놓고 있지는 않아요. 2026년 7월 기획재정부는 「폭염 피해 예방을 위한 공공계약 업무처리지침」을 중앙행정기관과 공공기관에 시달했어요. 내용은 시공사에 유리한 방향이에요.
발주기관이 공사를 일시 정지할 수 있고, 이때 계약기간을 연장하며 추가 비용을 보전해요.
폭염 탓에 준공기한을 넘긴 경우 지체상금을 면제해요.
공사계약일반조건에는 불가항력 사유로 인한 계약금액 조정·공사 정지 조항이 원래 있어요. 이번 지침은 그 조항을 실제로 쓰라고 못 박은 셈이에요.
문서상으로는 안전을 택해도 손해를 보지 않게 설계돼 있어요. 문제는 문서와 현장 사이의 거리예요.
제도가 겉도는 이유는 크게 둘이에요.
공공공사 — 입증 절차가 까다로워요. 폭염이 불가항력이었음을, 그리고 그로 인해 정확히 며칠이 지연됐음을 시공사가 서류로 증명해야 해요. 체감온도 기록, 작업일지, 기상 데이터를 엮어 발주기관과 감리를 설득하는 과정은 길고, 그사이 공정 압박은 계속돼요.
민간공사 — 기댈 규정 자체가 약해요. 기재부 지침은 공공계약에만 적용돼요. 민간은 결국 발주처와의 협의에 달려 있어요. 촉박한 준공 요구와 위약 조항 앞에서 '폭염이라 못 했다'고 말하기 어렵고, 표준계약서에 폭염 조항이 빠진 경우도 흔해요. 폭염 작업중지로 발생한 지체상금을 누가 부담하느냐는 결국 계약서에 명시된 게 없으면 시공사가 떠안는 구조예요.
근본에는 입찰·공사비 구조가 있어요. 촉박한 공사기간과 빠듯한 공사비를 전제로 계약이 체결되면, 폭염으로 인한 작업 중단 비용을 흡수할 여력 자체가 없어요. 휴식 의무만 강해지고 비용 분담 합의가 없으면, 부담은 사슬의 아래로 흘러가요.
5. 온열질환 산업재해, 건설업이 왜 가장 위험한가요?
이 딜레마의 끝에는 사람이 있어요.
고용노동부 산업재해 통계에 따르면 최근 5년(2021~2025년) 폭염으로 발생한 온열질환 산업재해자는 228명이에요. 이 중 건설업 종사자가 106명으로 전체의 46.5%를 차지해 전 업종 가운데 가장 많아요.
옥외작업 비중이 높고, 콘크리트와 철골이 열을 머금는 현장 특성상 건설업은 폭염에 가장 취약해요. 작업 중단 판단이 늦어질수록 그 위험은 현장 최말단, 일용직 근로자에게 먼저 닿아요. 비용 논쟁이 안전 판단을 미루게 만드는 순간, 통계의 숫자가 늘어나요.
6. 지금 현장에서 바로 할 수 있는 것들은 무엇인가요?
제도의 방향은 맞아요. 문제는 작동이에요. 구조적으로는 세 가지가 함께 움직여야 해요.

발주 단계에서 폭염 리스크를 공사기간과 공사비에 미리 반영하기
민간 표준계약서에 폭염 불가항력·지체상금 면제 조항 명시하기
공공공사 불가항력 입증 절차를 간소화해 시공사의 부담 줄이기
시공사가 당장 현장에서 할 수 있는 일도 있어요.
기록을 남겨요. 체감온도와 작업 중단 사유를 매일 기록해 두면, 나중에 계약기간 연장이나 지체상금 면제를 요청할 때 입증 자료가 돼요.
계약 단계에서 폭염 특약을 명시해요. 작업 중지 기준, 비용 분담 방식, 공기 연장 조건을 계약서에 넣어 두면 분쟁 여지를 줄일 수 있어요.
작업 시간을 조정해요. 이른 아침·야간 작업으로 전환하고, 그늘막·냉방 쉼터·제빙기 같은 온열질환 예방 설비를 갖추는 것이 휴식 의무를 지키면서 공정을 유지하는 현실적인 절충안이에요.
정리
폭염은 이제 예외적 재해가 아니라 매년 돌아오는 상수예요. 2025년 규정 개정으로 '더우면 멈춘다'는 원칙은 법으로 자리 잡았어요. 남은 과제는 멈춘 비용을 누가 어떻게 나눌지에 대한 합의예요. 그 합의 없이 의무만 강해지면, 부담은 늘 사슬의 가장 아래로 내려가요. 현장 관리팀이 지금 할 수 있는 건 기록을 쌓고, 계약 조항을 점검하고, 폭염 리스크를 다음 계약 협상 테이블에 올리는 것이에요.
건설현장 기후 리스크 관리, 가다와 함께 점검해 보세요. 현장 공정 관리부터 계약 문서화까지, 가다가 도와드려요.
참고 자료
고용노동부 산업재해 통계, 폭염 온열질환 산업재해자 현황(2021~2025) — 원문 보기
기상청, 「2025년 여름철 기후특성」(평균기온·폭염일수·열대야) — 보도자료
고용노동부, 폭염 시 2시간마다 20분 휴식 의무화(산업안전보건기준에 관한 규칙 개정, 2025.7.17 시행) — 보도자료 · 정책브리핑
고용노동부, 체감온도 38도 이상 옥외작업 중지 등 폭염 대책 — 정책브리핑
기획재정부, 「폭염 피해 예방을 위한 공공계약 업무처리지침」(2026.7, 계약기간 연장·계약금액 조정·지체상금 면제) — 대한전문건설신문 · 헤럴드경제
공사 지체상금률 및 계산(국가계약) — 찾기쉬운 생활법령정보
자주 묻는 질문
Q.폭염 시 작업중지·휴식 기준은 어떻게 되나요?
2025년 7월 17일 시행된 산업안전보건기준에 관한 규칙에 따라, 체감온도 33도 이상이면 2시간마다 20분 이상 휴식을 줘야 합니다(1시간마다 10분 방식도 가능). 35도 이상이면 1시간마다 15분 휴식을 권고하고, 38도 이상이면 긴급 작업을 제외한 옥외작업 중지를 권고합니다.Q.폭염으로 공사가 지연되면 지체상금을 물어야 하나요?
2026년 7월 기획재정부 지침에 따라 공공공사는 폭염이 불가항력으로 인정되면 계약기간을 연장하고 지체상금을 면제받을 수 있습니다. 다만 지연 사실과 사유에 대한 입증이 필요하며, 민간공사는 발주처와의 협의에 따릅니다.Q.지체상금은 얼마나 부과되나요?
국가계약 기준 공사 지체상금률은 1000분의 0.5(하루 0.05%)입니다. 계약금액 50억 원 공사가 20일 지연되면 지체상금은 5,000만 원이며, 총액은 계약금액의 30%를 넘지 않습니다.
